乌海抽水蓄能电站建设按下“冲刺键”

编辑:段继文 2025-04-27 09:30:04

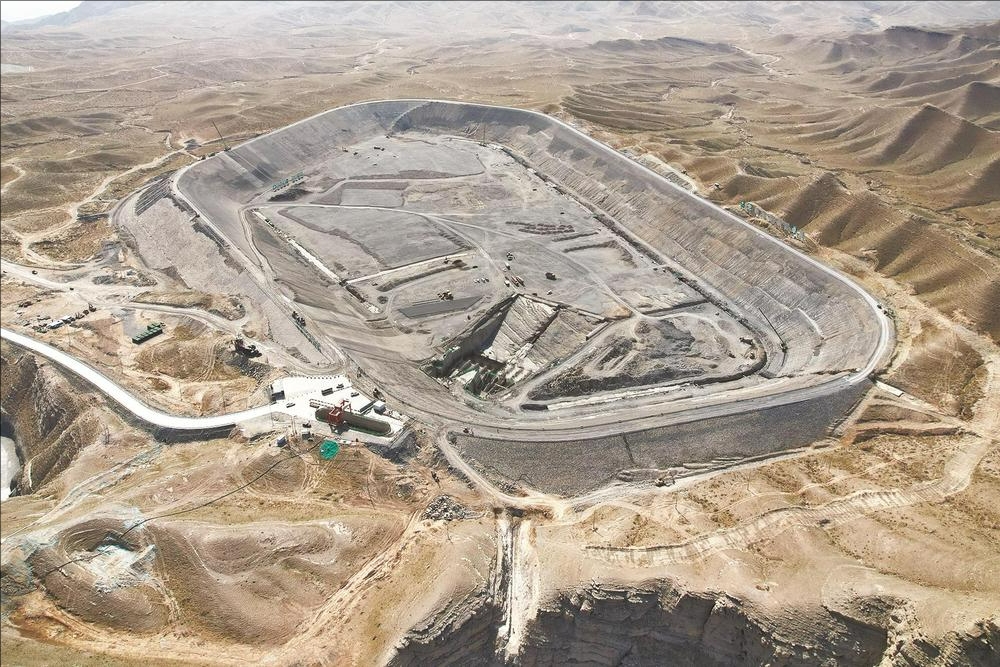

截至目前,乌海抽水蓄能电站上、下水库已完成大坝填筑等施工,并启动沥青混凝土防渗面板生产性摊铺试验;地下厂房已完成主厂房第一至第四层开挖支护等施工。预计2026年10月,上、下水库具备下闸蓄水条件;预计2028年,首台机组投产发电。图为建设中的上水库。(黄建飞 摄)
